Was eine Lieferzeit enthält
Eine genannte Möbellieferzeit deckt einen Abschnitt einer sechsteiligen Uhr. Die sechs: Bestellfreigabe, Prüfung der Werkstattzeichnungen und Vorlagen, Oberflächen- und Stofffreigaben, Fertigung und Oberfläche, Konsolidierung und Verzollung, Laufzeit und Zustellung. Nur die Fertigung hält die Fabrik. Nach den veröffentlichten Tabellen der Frachtführer läuft die Straße 5–7 Tage von Tür zu Tür nach Deutschland, in die Niederlande und nach Großbritannien; das NTX-Blatt von ONE aus 2024 gibt Gemlik–Rotterdam mit 20 Tagen auf dem Seeweg an.

Mitch Parker von Parker International schreibt die Beschwerde in einem Satz auf: „There is a misconception that vendor lead times quoted at 12 weeks means delivery in 12 weeks. The vendor's lead time does not consider the time needed for PO approval, shop, finish and cutting approvals, and delivery time.“ Eine von einer Fabrik genannte Zahl deckt den eigenen Abschnitt der Fabrik. Die Abschnitte links und rechts davon gehören dem Käufer, dem Planungsteam, der Weberei, dem Spediteur und dem Zollagenten. Diese Seite benennt alle sechs, sagt, wer jeden hält, und nennt die veröffentlichte Zahl, wo es eine gibt. Unsere wird als aktuelle Schätzung gegen den Produktionsplan genannt und gemeldet, wenn sie sich bewegt.
Die sechs Teile der Uhr
Lesen Sie zuerst die zweite Spalte. Fünf der sechs Abschnitte gehören ganz oder teilweise jemand anderem, und drei der sechs tragen eine Zahl, die ein Dritter veröffentlicht hat und die jeder prüfen kann. Die anderen drei haben keine veröffentlichte Zahl, und ihre Felder nennen, was sie bewegt.
| Abschnitt | Wer ihn hält | Was ihn bewegt | Die veröffentlichte Zahl, wo es eine gibt |
|---|---|---|---|
| Bestellfreigabe | Der Käufer und wer für den Eigentümer unterschreibt | Wie viele Unterschriften eine Bestellung einsammelt, und ob die Anzahlung mit ihr eingeht | Nichts veröffentlicht. Parker nennt sie als Erstes unter dem, was eine genannte Lieferzeit ausschließt |
| Prüfung der Werkstattzeichnungen und Vorlagen | Das Planungsteam | Die Zahl der Prüfrunden; zwei bei einer Erstvorlage ist normal | Fünf Arbeitstage je Prüfrunde und fünf weitere für eine Wiedervorlage, veröffentlicht im Paket von Beloit Procurement Services |
| Oberflächen-, Stoff- und Zuschnittfreigaben | Das Planungsteam, gegen Muster, die wir anfertigen | Andrucke, Freigabemuster und die Lieferung des Ballens durch die Weberei | Nichts veröffentlicht. Laurie Dietrich von The Ness Group: „Fabrics and submittals ALWAYS take much longer than anticipated“ |
| Fertigung und Oberfläche | Wir, in Gemlik | Umfang, Materialien, das Oberflächenverzeichnis und das, was der Produktionsplan schon hält | Keine. Eine aktuelle Schätzung gegen den Produktionsplan, gemeldet, wenn sie sich bewegt |
| Konsolidierung und Verzollung | Der Spediteur und der Zollagent | Ob der Auftrag als eine Sendung geht, und welchen Ursprungsnachweis das Ziel verlangt | Die FF&E-Beschaffungs-FAQ von arcedior rät Einkäufern, bei grenzüberschreitenden Projekten aus Indien, China, der Türkei oder den VAE 2–4 Wochen für Konsolidierung und Verzollung aufzuschlagen |
| Laufzeit und Zustellung | Der Verfrachter oder Frachtführer und wer vor Ort annimmt | Route, Abfahrtsdichte und die Warteschlange in Kapıkule | Auf der Straße geben veröffentlichte Frachtführertabellen 5–7 Tage von Tür zu Tür nach Deutschland, in die Niederlande und nach Großbritannien. Auf dem Seeweg gibt das NTX-Blatt von ONE aus 2024 17 Tage nach Felixstowe, 18 nach Antwerpen, 20 nach Rotterdam und 23 nach Hamburg |
Was die genannte Zahl weglässt
Parkers Satz nennt fünf Dinge, und die Zahl einer Fabrik deckt keines davon: Bestellfreigabe, Freigabe der Werkstattzeichnungen, Oberflächenfreigabe, Zuschnittfreigabe, Zustellung. Vier der fünf liegen beim Käufer und beim Planungsteam. Ein Programm, das rutscht, ist meist eines, in dem zwei dieser fünf länger liefen, als irgendwo aufgeschrieben war.
Die Frage, die sich im Angebotsstadium lohnt, ist also, welche der sechs Abschnitte ein Datum tragen, wer jeden hält, und was mit den anderen passiert, wenn einer sich bewegt. Eine Fabrik kann das in einer Tabelle beantworten.
Die Prüfuhr ist veröffentlicht, und sie gehört dem Planungsteam
Das Paket von Beloit Procurement Services druckt seine eigene Uhr: fünf Arbeitstage je Prüfrunde und fünf weitere für eine Wiedervorlage. Zwei Runden bei einer Erstvorlage sind normal statt außergewöhnlich. Diese Tage gehören dem prüfenden Planer, und ein Produktionsplan muss sie tragen.
Dasselbe Dokument setzt die Bedingung, um überhaupt in diese Uhr zu kommen: „Samples sent without a transmittal, project name, tag, and/or reference number will not be reviewed.“ Ein unbeschriftetes Muster landet im Müll, und die Runde beginnt neu, wenn der Ersatz ankommt.
Laurie Dietrich von The Ness Group formuliert das Muster in Großbuchstaben: „Fabrics and submittals ALWAYS take much longer than anticipated.“ Die Lieferung eines Andrucks oder eines Freigabemusters durch die Weberei liegt in diesem Abschnitt, und keine Fabrik steuert sie. Die vollständige Muster- und Vorlagenfolge, Stufe für Stufe, steht auf der Musterzimmer-Seite.
Eine genannte Zahl ist kein reservierter Platz
Beyer Brown warnt Einkäufer, dass eine genannte Lieferzeit „does not necessarily reserve production capacity“. Das trennt zwei Dinge, die ein Käufer vernünftigerweise für dasselbe hält: eine Zahl in einem Angebot und einen Platz im Plan einer Fabrik.
Unserer ist ein Plan mit Positionen und Terminen darauf, und ein Angebot ist gegen das geschrieben, was der Plan schon hält. Ein unterzeichneter Auftrag und seine Anzahlung setzen das Paket in den Plan. Die Zusage ist eine Schätzung, gebunden an einen Plan, nach dem Sie fragen können, und eine Meldung, wenn der Plan sich ändert.
Was wir statt einer Schlagzeilenzahl sagen
Der Satz lautet: eine aktuelle Schätzung gegen den Produktionsplan, gemeldet, wenn sie sich bewegt. Er ist kurz, hier steht, was dahinter steht.
Eine im Angebotsstadium genannte Schlagzeilenzahl müsste Abschnitte abdecken, die wir nicht halten, und sie müsste genannt werden, bevor Oberflächenverzeichnis und Stofffreigaben existieren. Beides bewegt den Produktionstermin. Durch sie hindurch zu nennen ist der Weg, auf dem aus einer selbstbewussten Zahl eine verfehlte wird.
Der andere Fehlschlag ist vom Stuhl des Käufers aus genauso sichtbar. Ein Fenster von einigen Wochen bis zu mehreren Monaten beantwortet die Frage der Form nach und lässt sie der Sache nach offen, und Einkäufer lesen es genau so. Die Tabelle oben ist das, was wir in beiden Punkten vertreten können: Jeder Abschnitt hat einen Halter, und die mit veröffentlichten Zahlen tragen die Quelle im Feld.
Die hintere Hälfte: Konsolidierung, Verzollung und Laufzeit
Einkäufer legen der Türkei hier bereits einen Terminaufschlag auf, und seine genaue Gestalt lohnt das Wissen. Die FF&E-Beschaffungs-FAQ von arcedior sagt ihnen: „Cross-border projects from India, China, Turkey, or the UAE should add 2-4 weeks for consolidation and customs clearance.“ Die Türkei steht dort in einer Klammer mit zwei sehr viel längeren Seerouten, und der Straßenkorridor nach Europa ist der Teil des Bildes, den diese Klammer nicht sieht.
Auf der Straße setzen veröffentlichte Frachtführertabellen Deutschland, die Niederlande und Großbritannien auf 5 bis 7 Tage von Tür zu Tür ab dem Verladeraum Marmara, mit der Warteschlange in Kapıkule als größter einzelner Schwankung. Gemlik liegt rund 250 km näher an dieser Grenze als Istanbul. Belgrad liegt auf denselben Tabellen bei zwei bis vier Tagen.
Auf dem Seeweg gibt das veröffentlichte NTX-Blatt von ONE aus 2024 ab Gemlik im Direktverkehr 17 Tage nach Felixstowe an, 18 nach Antwerpen, 20 nach Rotterdam und 23 nach Hamburg. Lesen Sie das Datum auf diesem Blatt, bevor Sie es benutzen, und lesen Sie die Laufzeitnotiz unten. Wir nennen es, weil es veröffentlicht und prüfbar ist, und wir fragen den Spediteur nach der aktuellen Abfahrt, bevor irgendetwas in ein Programm geht.
Die Verzollung ist eine andere Frage als die Laufzeit, und sie wird von einem Dokument beantwortet. Welches, hängt vom Ziel ab: Eine A.TR belegt den freien Verkehr in die Europäische Union und belegt nichts über den Ursprung, und außerhalb der Zollunion ist das Instrument ein anderes. Die Seite zu den Einfuhranforderungen arbeitet das durch.
Was Sie von uns hören, während die Uhr läuft
Lauren Jacobsen beschreibt in Business of Home die Taktung, die ihr eigenes Büro seinen Kunden gibt: „We send our clients weekly updates, even if there have been no changes.“ Schweigen während einer Produktion wird als schlechte Nachricht gelesen, und meist wird es richtig gelesen.
Also geht der Bericht nach Plan hinaus, und er sagt, auf welcher Stufe jede Position steht: Korpus, Oberfläche, Polsterung, verpackt. Bewegt sich ein Termin, steht er im Bericht dieser Woche mit dem Grund, und die überarbeitete Schätzung ist gegen denselben Produktionsplan gesetzt wie die erste, damit sich beide vergleichen lassen.
Fotos kommen mit, auf der Fläche aufgenommen: der Korpus auf der Montagebank, das Element aus der Lackierkabine, das Bündel an der Packbank, bevor es auf seine Palette geht.
Was auf unserer Seite passiert

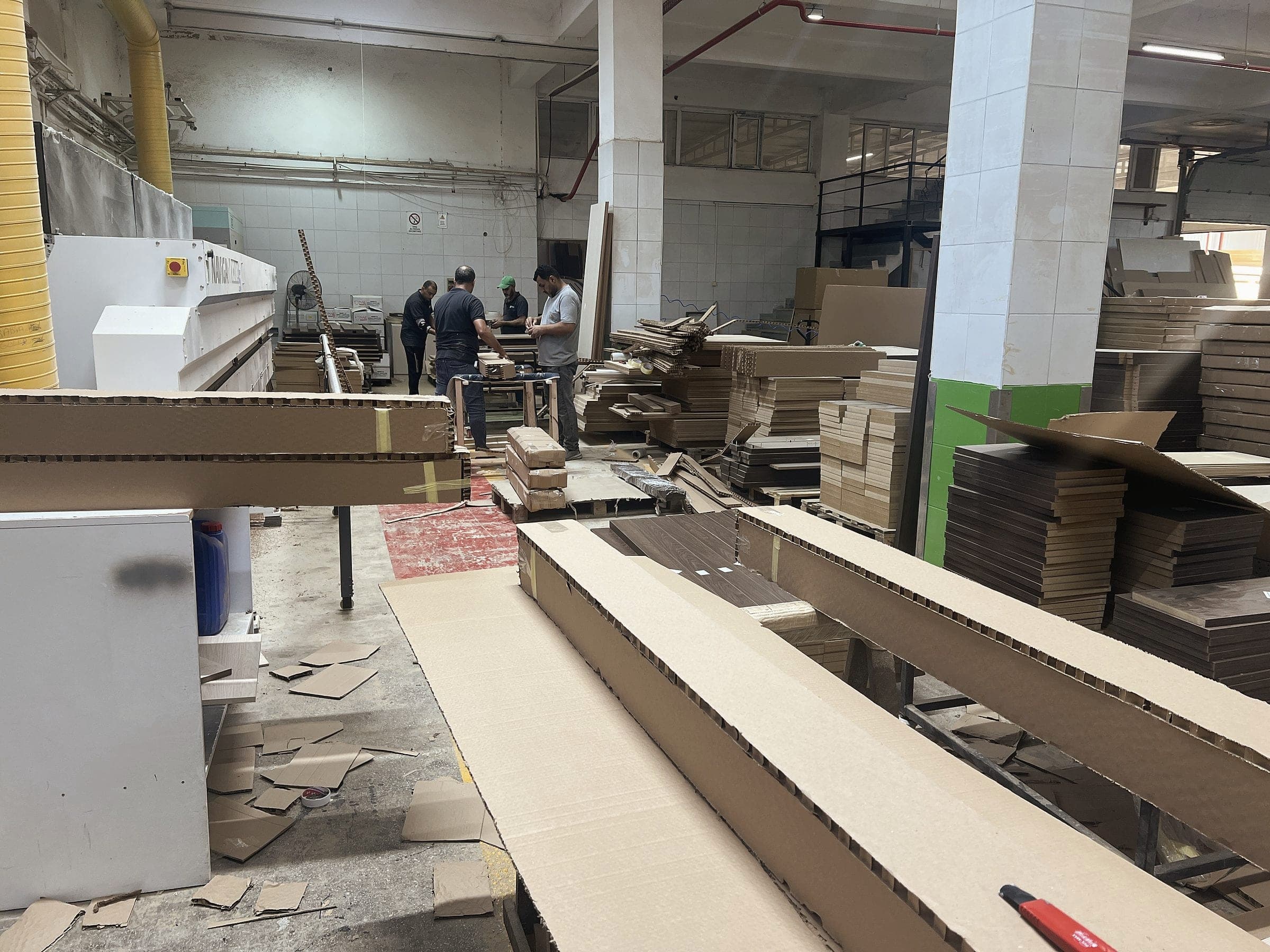

Die Fläche in Gemlik misst 5.000 m² unter unserer eigenen Produktionsleitung. Bearbeitung, Furnier, Oberfläche und Polsterei liegen im selben Gebäude, sodass eine Oberflächenänderung durch eine Werkstatt läuft statt durch fünf Subunternehmer, und ihre Wirkung auf den Termin eine Zahl ist.
Packen und Containerbeladung geschehen im Werk, an der Packbank und am Hoftor. Zwischen Säge und Container verlässt nichts das Gelände, und das ist der eine Teil des Konsolidierungszuschlags, auf den wir tatsächlich wirken können: Ein Auftrag, der beim Spediteur schon eine einzige Sendung ist, wartet nicht darauf, dass fremde Ladung eine Box füllt.
Dann die Papiere. Packlisten, die Rechnung, der Ursprungsnachweis, den das Ziel braucht, und die Verladefotos gehen mit der Sendung hinaus.
Wer welchen Teil hält
Der Käufer hält Bestellung und Anzahlung. Das Planungsteam hält die Prüfrunden und die Stempel und veröffentlicht seine eigene Uhr dafür. Die Weberei hält den Stoff. Wir halten Fertigung, Oberfläche, Verpackung und Verladung. Spediteur und Zollagent halten Konsolidierung, Abfahrt und Anmeldung. Gerät ein Termin unter Druck, benennt der nützliche Satz, bei welchem davon er liegt und was ihn bewegen würde — und wir schicken ihn, bevor danach gefragt werden muss.
Wie die Laufzeiten zu lesen sind
Beide Laufzeiten auf dieser Seite sind veröffentlichte Quellen, die Sie prüfen können, und beide haben Grenzen, die einzupreisen sind. Die Straßentabelle ist die eines gewerblichen Frachtführers, an der Quelle undatiert, und die Warteschlange in Kapıkule bewegt das Ergebnis um mehr als die Spanne der Tabelle selbst. Das NTX-Blatt von ONE wurde zuletzt im April 2024 aktualisiert, und die Verfrachter haben die Nordeuropa-Rotation seither neu geschnitten. Keines geht ohne eine aktuelle, datierte Zahl des Spediteurs in ein Programm; die Tabellen sagen Ihnen, wonach Sie ihn fragen.
Am häufigsten gefragt
- Wie sind Ihre Lieferzeiten?
- Je Paket als aktuelle Schätzung gegen den Produktionsplan genannt und gemeldet, wenn sie sich bewegt. Das Angebot legt Umfang, Preis und Liefertermin gemeinsam fest. Was diese Seite ergänzt, sind die anderen fünf Abschnitte der Uhr, damit sich der Termin in einem Angebot gegen die Freigaben und die Laufzeit lesen lässt.
- Was deckt eine veröffentlichte Wochenzahl tatsächlich ab?
- Die Zahl, die eine Fabrik nennt, deckt den eigenen Abschnitt der Fabrik. Mitch Parker von Parker International: Die Lieferzeit eines Lieferanten „does not consider the time needed for PO approval, shop, finish and cutting approvals, and delivery time.“ Und Beyer Brown warnt Einkäufer, dass eine genannte Lieferzeit „does not necessarily reserve production capacity“. Eine Zahl, die vier Abschnitte ausschließt und nichts reserviert, ist eine Zahl, die verfehlt wird.
- Wie lange dauert die Prüfung durch das Planungsteam?
- Die einzige veröffentlichte Uhr, auf die man zeigen kann, ist die des Prüfers selbst. Das Paket von Beloit Procurement Services schreibt fünf Arbeitstage je Prüfrunde und fünf weitere für eine Wiedervorlage vor, wobei zwei Runden bei einer Erstvorlage normal sind. Diese Tage gehören dem Planungsteam. Was eine Fabrik tun kann, liegt davor: richtig beschriften und übermitteln, damit das Muster im ersten Anlauf in die Uhr kommt.
- Wie lange dauert der Versand ab Gemlik?
- Auf der Straße geben veröffentlichte Frachtführertabellen 5 bis 7 Tage von Tür zu Tür nach Deutschland, in die Niederlande und nach Großbritannien an, vorbehaltlich der Warteschlange in Kapıkule. Auf dem Seeweg gibt das NTX-Blatt von ONE aus 2024 17 Tage nach Felixstowe, 18 nach Antwerpen, 20 nach Rotterdam und 23 nach Hamburg. Obendrauf rät die FF&E-Beschaffungs-FAQ von arcedior, bei grenzüberschreitenden Projekten aus der Türkei und den Ländern, mit denen sie sie klammert, 2–4 Wochen für Konsolidierung und Verzollung aufzuschlagen. Wir fragen den Spediteur nach der aktuellen Abfahrt, bevor davon etwas in ein Programm geht.
- Hält ein Angebot einen Platz in Ihrem Produktionsplan?
- Für sich genommen nein, und Beyer Brown hat recht, Einkäufern das Fragen beizubringen. Was ein Paket in den Plan setzt, ist ein unterzeichneter Auftrag und die Anzahlung dazu, und ab da läuft die Schätzung gegen einen datierten Plan und die wöchentliche Meldung beginnt. Stellen Sie die Frage jeder Fabrik, die Sie anfragen.
