Terminin içinde ne var

Verilen termin, altı parçalı bir saatin tek parçasını kapsar. Altısı: sipariş onayı, imalat resmi ve onay dosyası incelemesi, bitiş ve kumaş onayları, üretim ve bitirme, konsolidasyon ve gümrükleme, taşıma ve teslimat. Fabrikanın tutabildiği yalnız üretimdir. Nakliyecilerin yayımlı tablolarına göre karayolu Almanya, Hollanda ve Birleşik Krallık'a kapıdan kapıya 5–7 gün; ONE'ın 2024 tarihli NTX servis tablosu Gemlik–Rotterdam'ı denizden 20 gün verir.

Termin: saatin içinde ne var

Parker International'dan Mitch Parker şikâyeti tek cümleye koyuyor: «There is a misconception that vendor lead times quoted at 12 weeks means delivery in 12 weeks. The vendor's lead time does not consider the time needed for PO approval, shop, finish and cutting approvals, and delivery time». Fabrikanın verdiği rakam fabrikanın kendi parçasını kapsar. Önündeki ve arkasındaki parçalar alıcıya, tasarım ekibine, kumaş fabrikasına, nakliyeciye ve gümrük müşavirine aittir. Bu sayfa altı parçanın hepsini adlandırıyor, her birini kimin tuttuğunu söylüyor ve yayımlanmış rakam varsa onu veriyor. Bizim parçamız için böyle bir rakam yok ve bu sayfa bir tane uydurmuyor: üretim planına karşı güncel tahmin veririz ve her kımıldadığında bildiririz.

Saatin altı parçası

Önce ikinci sütunu okuyun. Altı parçanın beşi tümüyle ya da kısmen başkasının, ve altıdan üçü üçüncü bir tarafın yayımladığı, herkesin kontrol edebileceği bir rakam taşıyor. Kalan üçünün rakamı yok; bu sayfa boşluğu doldurmak yerine bunu söylüyor.

ParçaKim tutuyorOnu ne kımıldatırYayımlanmış rakam, varsa
Sipariş onayıAlıcı ve mal sahibi adına imza atan kişiSiparişin kaç imza topladığı ve avansın onunla birlikte geçip geçmediğiYayımlanmış rakam yok. Parker bunu, verilen terminin dışarıda bıraktıkları arasında ilk sıraya koyuyor
İmalat çizimi ve dosya incelemesiTasarım ekibiİnceleme turu sayısı; ilk dosyada iki tur olağandırİnceleme turu başına beş iş günü, yeniden sunum için beş gün daha; Beloit Procurement Services paketinde yayımlanmış
Yüzey, kumaş ve kesim onaylarıTasarım ekibi, bizim yaptığımız numuneler üzerindenDeneme baskıları, onay kesitleri ve kumaş fabrikasının topu teslim etmesiYayımlanmış rakam yok. The Ness Group'tan Laurie Dietrich: «Fabrics and submittals ALWAYS take much longer than anticipated»
Üretim ve yüzey işlemleriBiz, Gemlik'teKapsam, malzeme, yüzey listesi ve üretim planının hâlihazırda taşıdıklarıRakam yok. Üretim planına karşı güncel tahmin, kımıldadığında bildirilir
Konsolidasyon ve gümrüklemeNakliyeci ve gümrük müşaviriSiparişin tek partide gidip gitmediği ve varış ülkesinin hangi menşe belgesini istediğiarcedior'un FF&E tedarik rehberi alıcılara, Hindistan, Çin, Türkiye veya BAE çıkışlı sınır ötesi projelerde konsolidasyon ve gümrükleme için 2-4 hafta eklemelerini söylüyor
Transit ve teslimArmatör ya da nakliyeci, ve sahada teslim alanRota, sefer sıklığı ve Kapıkule kuyruğuKarayolunda yayımlanmış nakliyeci tabloları Almanya, Hollanda ve İngiltere için kapıdan kapıya 5–7 gün veriyor. Denizde ONE'ın 2024 tarihli yayımlanmış NTX sayfası Felixstowe'a 17, Anvers'e 18, Rotterdam'a 20, Hamburg'a 23 gün veriyor

Verilen rakamın dışarıda bıraktıkları

Parker'ın cümlesi beş şey sayıyor ve fabrikanın rakamı hiçbirini kapsamıyor: sipariş onayı, imalat çizimi onayı, yüzey onayı, kesim onayı, teslimat. Beşinin dördü alıcıda ve tasarım ekibinde. Ayrıştırmanın rahatsız edici yarısı budur ve aritmetiği tutturan yarısı da budur; çünkü kayan bir program, genellikle bu beşten ikisinin kimsenin yazmadığı kadar uzadığı programdır.

Dolayısıyla teklif aşamasında sorulmaya değer soru şu: altı parçanın hangileri bir tarih taşıyor, her tarihi kim tutuyor ve biri kımıldadığında diğerlerine ne oluyor. Fabrika buna bir tabloyla cevap verir. Tek bir rakamla cevap veren fabrika başka bir soruyu cevaplamıştır.

İnceleme saati yayımlanmış ve tasarım ekibine ait

Beloit Procurement Services paketi kendi saatini yayımlıyor: inceleme turu başına beş iş günü ve yeniden sunum için beş gün daha. İlk dosyada iki tur istisna değil, olağandır. Bu günler inceleyen tasarımcıya aittir ve onları taşımayan bir üretim planı, dışarıda bıraktığı kadar yanılacak bir plandır.

Aynı belge o saate girmenin şartını da koyuyor: «Samples sent without a transmittal, project name, tag, and/or reference number will not be reviewed». Etiketsiz numune gecikmiş değildir. Çöpe gider ve yerine geleni ulaştığında tur baştan başlar.

The Ness Group'tan Laurie Dietrich örüntüyü büyük harflerle yazıyor: «Fabrics and submittals ALWAYS take much longer than anticipated». Deneme baskısını ya da onay kesitini kumaş fabrikasının teslim etmesi de bu parçanın içindedir ve hiçbir mobilya fabrikası onu yönetmez. Numune ve dosya sırasının tamamı, kapı kapı, örnek oda sayfasında.

Verilen rakam ayrılmış bir slot değildir

Beyer Brown alıcıları uyarıyor: verilen termin «does not necessarily reserve production capacity». Bu konuda sektörün en keskin cümlesidir, çünkü alıcının haklı olarak aynı şey saydığı iki şeyi ayırır: tekliflerdeki bir rakam ve bir fabrikanın planındaki bir yer.

Bizimki kalemleri ve tarihleri olan bir plandır ve teklif, planın hâlihazırda taşıdığına karşı yazılır. Paketi plana koyan şey imzalı sipariş ve onun avansıdır. Bu sayfadaki taahhüt budur: sorabileceğiniz bir plana bağlı bir tahmin ve plan değiştiğinde bir bildirim.

Büyük bir rakam yerine ne söylüyoruz

Cümle şu: üretim planına karşı güncel tahmin, kımıldadığında bildirilir. Kısadır; arkasında duran şey şudur.

Teklif aşamasında verilecek büyük bir rakam, tutmadığımız parçaları da kapsamak zorunda kalırdı ve yüzey listesi ile kumaş onayları henüz yokken söylenirdi. İkisi de üretim tarihini kımıldatır. Onların üstünden rakam vermek, kendinden emin bir rakamın kaçırılmış bir rakama dönüşme mekanizmasıdır; Parker'ın cümlesi de alıcıların bunu izlemesinin kaydıdır.

Diğer başarısızlık alıcının koltuğundan aynı derecede görünür. Birkaç haftadan birkaç aya uzanan bir aralık soruyu biçimde cevaplayıp özde açık bırakır ve alıcılar tam olarak böyle okur. Yukarıdaki tablo ikisine karşı da savunabildiğimiz şeydir: her parçanın bir sahibi var ve yayımlanmış rakamı olanlar kaynağını hücrede taşıyor.

Arka yarı: konsolidasyon, gümrükleme, transit

Alıcılar burada Türkiye'ye zaten bir program cezası uyguluyor ve bunun tam biçimini bilmek işe yarar. arcedior'un FF&E tedarik rehberi onlara şunu söylüyor: «Cross-border projects from India, China, Turkey, or the UAE should add 2-4 weeks for consolidation and customs clearance». Türkiye orada çok daha uzun iki deniz rotasıyla aynı paranteze konuyor; Avrupa'ya uzanan kara koridoru ise o parantezin görmediği kısım.

Karayolunda yayımlanmış nakliyeci tabloları Almanya, Hollanda ve İngiltere'yi Marmara yükleme bölgesinden kapıdan kapıya 5 ila 7 güne koyuyor ve rakamdaki en büyük değişkenlik Kapıkule sınır kuyruğu. Gemlik o sınıra İstanbul'dan yaklaşık 250 km daha yakın. Belgrad aynı tablolarda iki ila dört gün.

Denizde ONE'ın 2024 tarihli yayımlanmış NTX sayfası Gemlik'ten doğrudan transit veriyor: Felixstowe'a 17 gün, Anvers'e 18, Rotterdam'a 20, Hamburg'a 23. Kullanmadan önce o sayfanın tarihine bakın ve aşağıdaki çekinceyi okuyun. Yayımlanmış ve kontrol edilebilir olduğu için aktarıyoruz; bir şey programa girmeden önce canlı sefer bilgisini nakliyeciden isteriz.

Gümrükleme transitten ayrı bir sorudur ve cevabı gün sayısı değil bir belgedir. Hangi belge olduğu varış ülkesine bağlı: A.TR, Avrupa Birliği içinde serbest dolaşımı kanıtlar ve menşe hakkında hiçbir şey kanıtlamaz; gümrük birliğinin dışında araç başkadır. Bu, ithalat gereklilikleri sayfasında işleniyor.

Saat işlerken bizden ne duyarsınız

Business of Home'da Lauren Jacobsen, kendi ofisinin müşterilerine verdiği ritmi anlatıyor: «We send our clients weekly updates, even if there have been no changes». Bütün mesele son kısımda. Üretim sırasındaki sessizlik kötü haber diye okunur ve genellikle doğru okunur.

Bu yüzden rapor olaya göre değil takvime göre çıkar ve her kalemin hangi aşamada olduğunu söyler: gövde, yüzey, döşeme, ambalaj. Bir tarih kımıldadığında o haftanın raporunda gerekçesiyle birlikte durur ve gözden geçirilmiş tahmin, ilkiyle karşılaştırılabilsin diye aynı üretim planına karşı konur.

Fotoğraflar da onunla gelir, sahada çekilmiş: montaj tezgâhındaki gövde, boya kabininden çıkan panel, paletine binmeden önce ambalaj tezgâhındaki bağlama.

Bizim tarafımızda ne oluyor

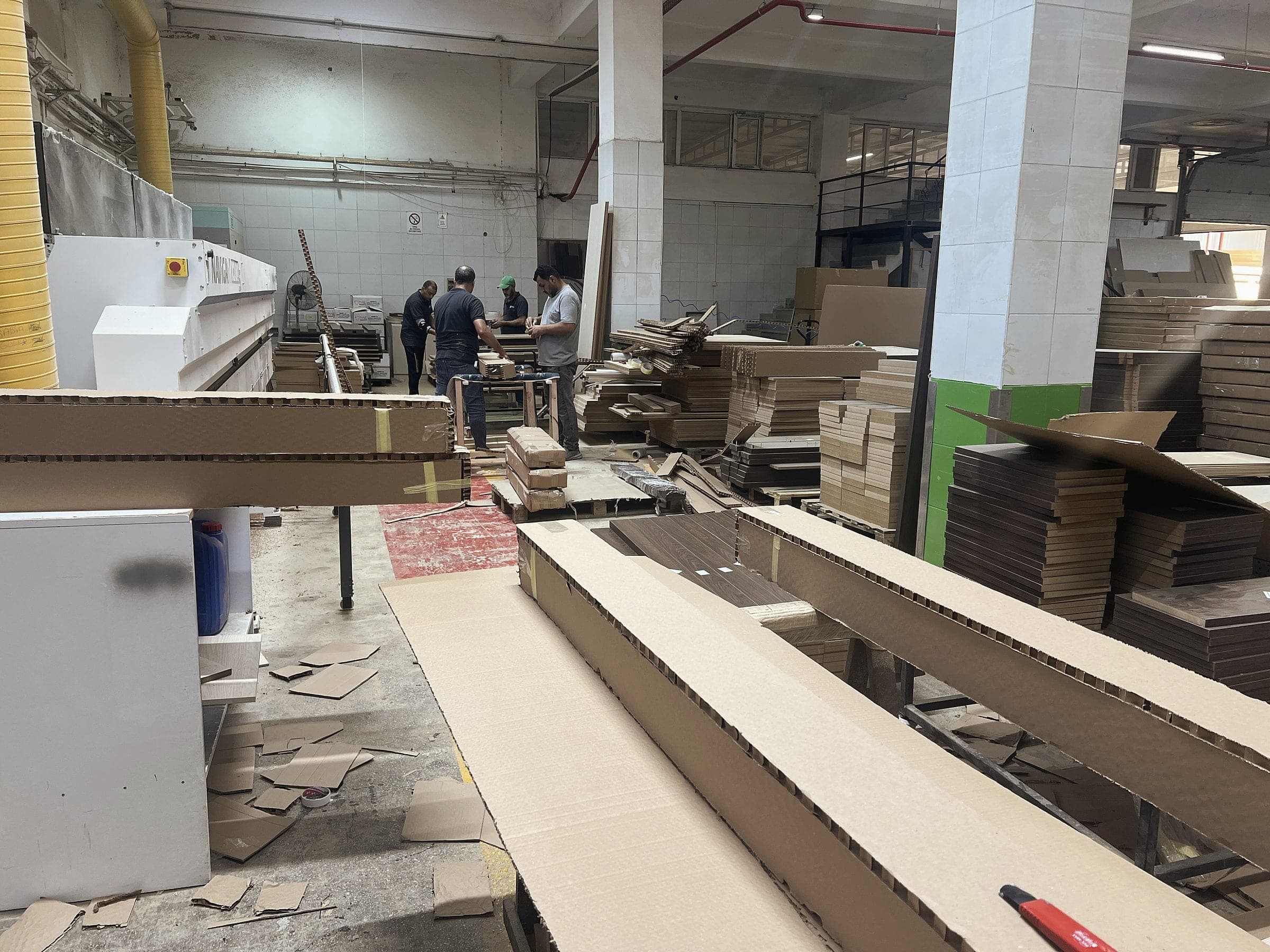

Gemlik'teki üretim 5,000 m², kendi üretim yönetimimiz altında. İşleme, kaplama, boya ve döşeme aynı binada olduğu için bir yüzey revizyonu beş taşeron yerine tek atölyeden geçer ve tarihe etkisi beş değil tek bir sayı olur.

Ambalaj ve konteyner yüklemesi fabrikada, ambalaj tezgâhında ve avlu kapısında yapılır. Testere ile konteyner arasında sahadan hiçbir şey çıkmaz; konsolidasyon payının gerçekten etkileyebildiğimiz tek kısmı budur: nakliyeciye zaten tek parti olarak ulaşan bir sipariş, kutuyu doldurmak için başkasının yükünü beklemez.

Sonra evraklar. Çeki listeleri, fatura, varış ülkesinin istediği menşe belgesi ve yükleme fotoğrafları, biri sorduktan sonra değil sevkiyatla birlikte gider.

Hangi parçayı kim tutuyor

Alıcı siparişi ve avansı tutar. Tasarım ekibi inceleme turlarını ve kaşeleri tutar ve onlara dair kendi saatini yayımlar. Kumaş fabrikası kumaşı tutar. Biz üretimi, yüzey işlemlerini, ambalajı ve yüklemeyi tutarız. Nakliyeci ve müşavir konsolidasyonu, seferi ve ithalatı tutar. Bir tarih baskı altına girdiğinde işe yarayan cümle, onun kimde durduğunu ve neyin kımıldatacağını adlandıran cümledir; o cümleyi sorulmadan önce göndermeye çalışırız.

Transit rakamları nasıl okunur

Bu sayfadaki iki transit rakamı da yayımlanmıştır ve kontrol edebilirsiniz; ikisinin de hesaba katılacak sınırları var. Karayolu tablosu ticari bir nakliyecinin ve kaynağında tarihsiz; Kapıkule kuyruğu ise sonucu tablonun kendi aralığından daha fazla kımıldatıyor. ONE'ın NTX sayfası en son Nisan 2024'te güncellenmiş ve armatörler geçen sürede Kuzey Avrupa rotasyonunu yeniden kesiyor. İkisi de nakliyeciden canlı, tarihli bir rakam alınmadan programa girmez; tablolar ona neyi soracağınızı söyler.

En çok sorulan

Termininiz ne kadar?
Paket başına, üretim planına karşı güncel tahmin olarak verilir ve kımıldadığında bildirilir. Teklif kapsamı, fiyatı ve teslim tarihini birlikte sabitler. Bu sayfanın eklediği şey saatin diğer beş parçası: böylece tekliflerdeki tarih tek başına değil, onaylar ve transitle birlikte okunur.
Yayımlanmış bir hafta sayısı gerçekte neyi kapsar?
Çünkü fabrikanın verdiği rakam fabrikanın kendi parçasını kapsar. Parker International'dan Mitch Parker: tedarikçinin termini «does not consider the time needed for PO approval, shop, finish and cutting approvals, and delivery time». Beyer Brown da alıcıları uyarıyor: verilen termin «does not necessarily reserve production capacity». Dört parçayı dışarıda bırakan ve hiçbir şey ayırmayan bir rakam, kaçırılan bir rakamdır; alıcıların hatırladığı da kaçırılmasıdır.
Tasarım ekibinin incelemesi ne kadar sürer?
İşaret edilebilecek tek yayımlanmış saat, inceleyenin kendi saatidir. Beloit Procurement Services paketi inceleme turu başına beş iş günü ve yeniden sunum için beş gün daha belirliyor; ilk dosyada iki tur da olağan. Bu günler tasarım ekibine ait. Fabrikanın yapabileceği onların önünde durur: doğru etiket ve doğru iletim yazısı, numune saate ikinci denemede değil ilk denemede girsin diye.
Gemlik'ten sevkiyat ne kadar sürer?
Karayolunda yayımlanmış nakliyeci tabloları Almanya, Hollanda ve İngiltere için kapıdan kapıya 5 ila 7 gün veriyor, Kapıkule sınır kuyruğuna bağlı olarak. Denizde ONE'ın 2024 tarihli yayımlanmış NTX sayfası Felixstowe'a 17 gün, Anvers'e 18, Rotterdam'a 20, Hamburg'a 23 gün veriyor. İkisinin de üstüne, arcedior'un FF&E tedarik rehberi Türkiye ve onunla aynı paranteze konan ülkelerden çıkan sınır ötesi projelerde konsolidasyon ve gümrükleme için 2-4 hafta eklenmesini söylüyor. Canlı sefer bilgisini, hiçbiri programa girmeden önce nakliyeciden isteriz.
Teklif üretim planınızda yer ayırır mı?
Kendi başına hayır, ve Beyer Brown alıcılara bunu sormayı öğretmekte haklı. Paketi plana koyan şey imzalı sipariş ve onun avansıdır; o andan itibaren tahmin tarihli bir plana karşı verilir ve haftalık raporlama başlar. Bu soruyu teklif aldığınız her fabrikaya sorun; cevabın tek cümleye sığması gerekir.
